排水勾配1/100が取れない天井裏。1/150で施工する時の絶対条件

— min read

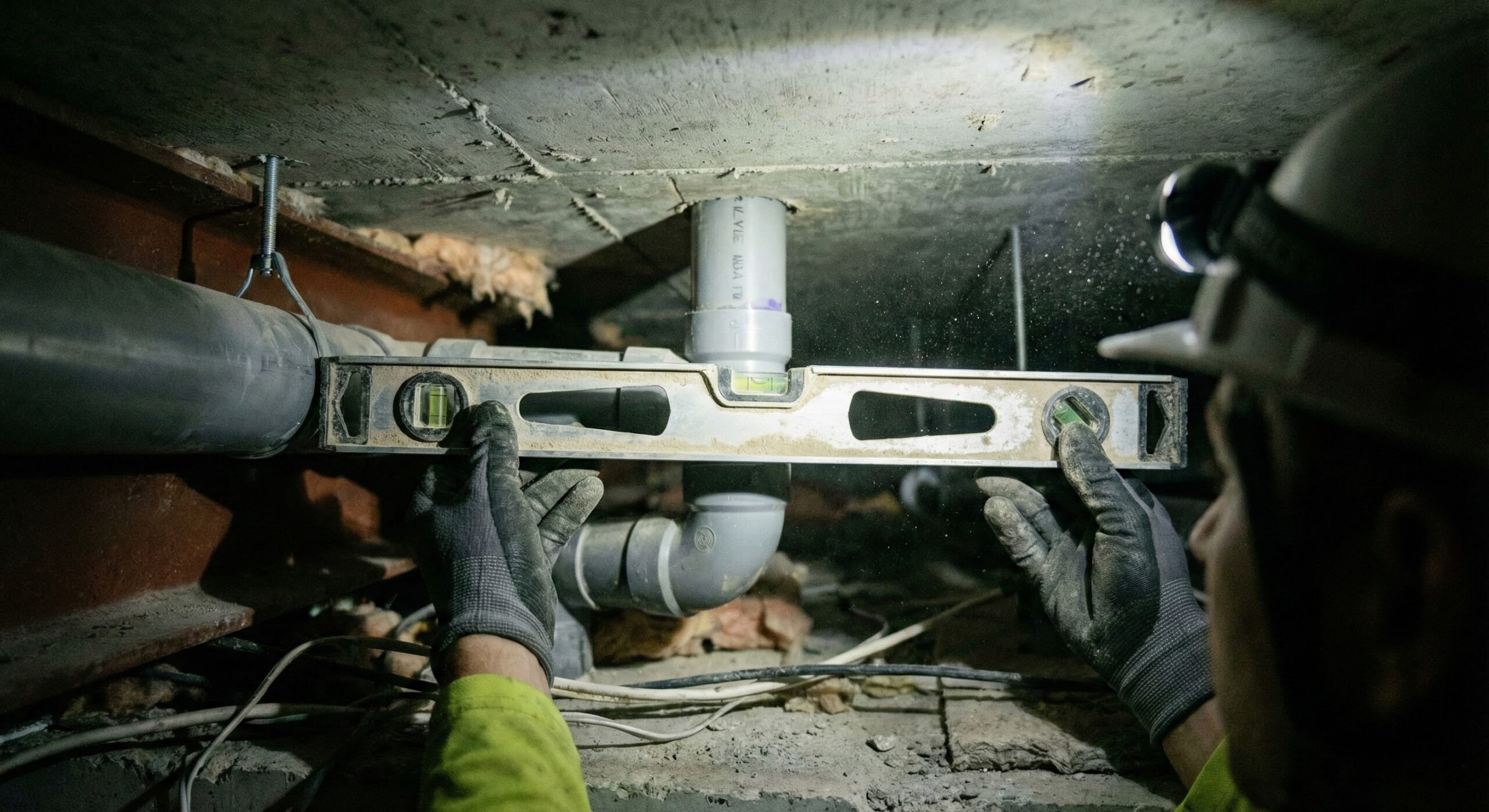

リノベーション現場の天井裏を開けた瞬間、思わず言葉が詰まることがある。既存の梁が想定より低く、どう計算し直しても排水管の勾配が1/100に届かない。無理やり通せば1/150、場所によっては1/200近くになってしまう。「このまま黙って施工していいのか」と迷ったことがある職人なら、この先を読んでほしい。緩い勾配は、条件さえ整えれば施工できる。ただしその条件を一つでも外すと、数年後のクレームが自分に返ってくる。

1/100という数字の意味を改めて確かめる

φ65やφ75の排水管に1/100勾配が求められる理由は、「流速」を一定以上に保つためだ。管内の排水が汚物やトイレットペーパーを確実に搬送するには、おおよそ0.6m/s以上の流速が必要とされている。1メートル進むごとに1センチ下がる勾配がこの流速をほぼ安定して確保できる、という実績から生まれた基準が1/100だ。

川の流れを思い浮かべると分かりやすい。流れが速い川底は石ごと洗い流されて清潔だが、緩やかな澱みには泥が堆積する。排水管も同じ原理で、流速が足りなければ管底に固形物が残り、それが積み重なって詰まりになる。1/100は設計者の思いつきではなく、「セルフクリーニング」が成立する最低ラインとして経験的に導き出された数字だ。

排水勾配の基礎データ
標準勾配(φ65・φ75)
1/100(1メートルで10mm下降)
必要最低流速
約0.6m/s以上(セルフクリーニング確保の目安)
緩勾配の限界値
1/150〜1/200(条件付き。設計・監督承認が前提)
管径変更の目安
1/150施工時はワンサイズ上(φ75→φ100など)を検討

1/150施工が認められるための三つの条件

現場の物理的制約で1/100が不可能な場合、多くの設計者や現場監督は1/150を承認する。しかしそれは、リスクを補う手当てがセットで成立している時の話だ。承認さえもらえば何でもよい、という話ではない。

1/150施工を選ぶ時に必ず確認する三点
  • 管径をワンサイズ上げる:φ75→φ100など、断面積を増やして排水の通りを補う
  • 掃除口(CO)の位置を増やす:詰まりが起きやすい区間の直前に点検・清掃できる口を設ける
  • 施工図への明記と監督承認:勾配の数値を図面に残し、独断施工を避ける

三点のうち特に現場で省かれがちなのが掃除口の増設だ。勾配が緩いほど固形物が管底に残る確率は上がる。詰まった時に手が届かない場所に管が走っていたら、天井を再度解体するしかない。COを惜しんだ結果、工事費の何倍もの手直し費用を払う羽目になった現場を私は何度か見ている。

緩い勾配ほど「たわみ」が命取りになる

1/150施工で職人の技量が最も問われるのは、配管のたわみ管理だ。1/100なら多少の誤差があっても流れるが、1/150という細い余裕の中で配管がわずかにたるめば、その箇所は事実上の逆勾配になる。排水は流れるどころか、その凹みに溜まり続ける。

対策は支持金物(バンド)の間隔を縮めることに尽きる。通常1.5mピッチで取るところを、緩勾配の区間では1.0m、場合によっては0.8mに詰める。勾配が緩いほど「腹が出ない」ための支持が必要になる、という逆説を現場で意識できているかどうかが、プロとそうでない人の境目だと思っている。

たわみ→逆勾配 正常(密支持) 支持不足でたわみ発生
上:1.0mピッチ密支持で勾配を維持/下:支持不足でたわみが逆勾配を生む

「仕方ない」で終わらせない前に確認すること

緩勾配に踏み切る前に、本当に1/100の経路が存在しないかを一度立ち止まって検討してほしい。梁を迂回するルートを変えれば距離は伸びるが勾配は稼げる、という場合もある。床下空間との組み合わせで立ち下げの位置を変えられるケースもある。「天井裏が狭い」という事実と「1/100は無理」という結論の間には、実は思ったより検討の余地があることが多い。

緩勾配施工の前に立ち止まるべき場面
  • 配管ルートの変更(迂回・立ち下げ位置の見直し)を検討したか
  • 勾配の数値を施工図に明記し、監督の書面承認を得たか
  • 支持バンドの間隔を1.0m以下に縮める段取りが済んでいるか

独断で1/150施工を行い、数年後に「詰まりが頻発する」とクレームが来ても、図面に勾配の記録がなければ施工者の責任になる。承認記録は自分を守る最低限の手続きだ。グレーゾーンの判断を一人で抱え込まず、設計・監督と情報を共有した上で現場に落とし込む。それが緩勾配施工での本当のリスク管理だと、私は考えている。

まとめ――緩い勾配は「精度の要求が上がる」施工だ

排水勾配1/150は、条件を整えれば現場で選択できる。管径のワンサイズアップ、掃除口の追加、施工図への明記と承認、そして支持バンドの間隔を詰める。これらを全部やって初めて「1/100と同等の信頼性を持つ施工」に近づける。逆に言えば、一つでも省いた途端に1/150は「詰まりの設計」になる。緩い勾配は楽な施工ではなく、精度への要求がむしろ高い施工だ、という認識を現場に持ち込んでほしい。
